二、取费标准

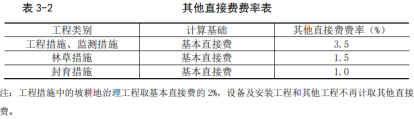

(一)其他直接费
包括冬雨季施工增加费,仓库、简易路、洞、工棚、小型临时设施摊销费及其他等。

(二)间接费

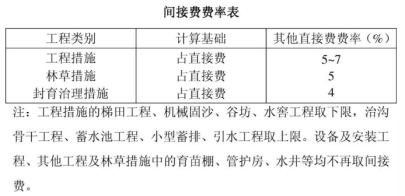

间接费是指工程施工过程中构成成本,但又不直接消耗在工程项目上的有关费用。包括工作人员工资、办公费、差旅费、交通费、固定资产使用费、管理用具使用费和其他费用等。

【[2016]132号文件】

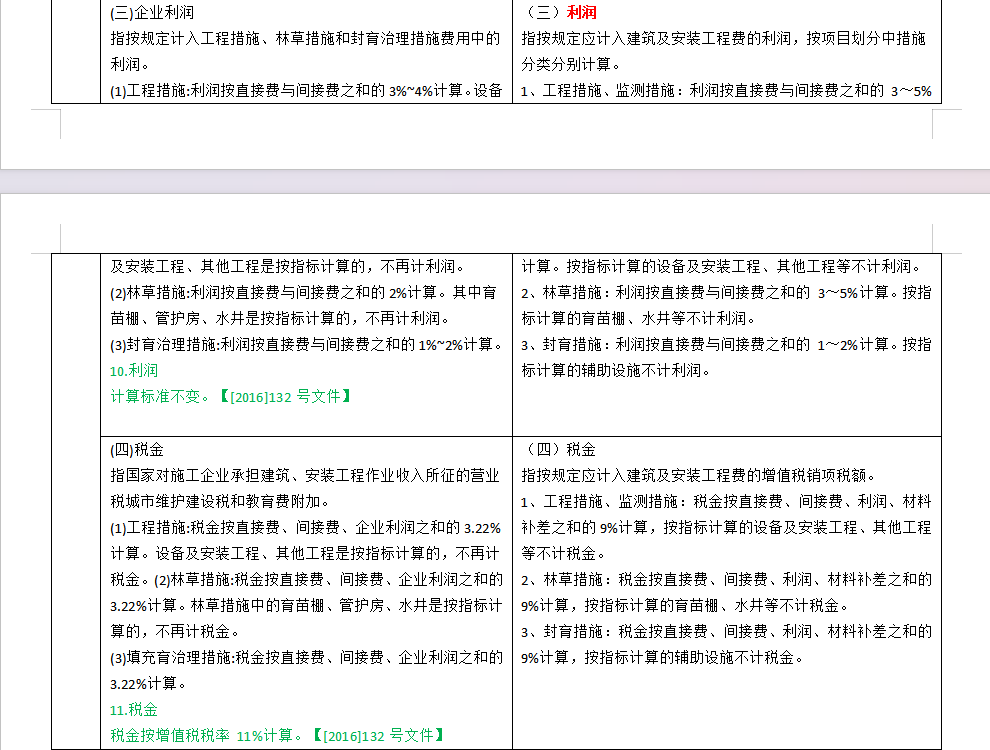

(三)企业利润
指按规定计入工程措施、林草措施和封育治理措施费用中的利润。
(1)工程措施:利润按直接费与间接费之和的3%~4%计算。设备及安装工程、其他工程是按指标计算的,不再计利润。
(2)林草措施:利润按直接费与间接费之和的2%计算。其中育苗棚、管护房、水井是按指标计算的,不再计利润。
(3)封育治理措施:利润按直接费与间接费之和的1%~2%计算。
10.利润
计算标准不变。【[2016]132号文件】
(四)税金
指国家对施工企业承担建筑、安装工程作业收入所征的营业税城市维护建设税和教育费附加。
(1)工程措施:税金按直接费、间接费、企业利润之和的3.22%计算。设备及安装工程、其他工程是按指标计算的,不再计税金。(2)林草措施:税金按直接费、间接费、企业利润之和的3.22%计算。林草措施中的育苗棚、管护房、水井是按指标计算的,不再计税金。
(3)填充育治理措施:税金按直接费、间接费、企业利润之和的 3.22%计算。
11.税金
三、工程单价编制
(一)工程措施单价的编制
1、直接费
直接费=基本直接费+其他直接费
基本直接费=人工费+材料费+机械使用费
其他直接费=基本直接费x其他直接费费率
2、间接费=直接费x间接费费率
3、企业利润=(直接费+间接费)x企业利润率
4、税金=(直接费+间接费+企业利润)x税率
5、单价=直接费+间接费+企业利润+税金
(二)林草及封育治理措施单价的编制
1、直接费
直接费=基本直接费+其他直接费
基本直接费=人工费+材料费(不含苗木、草及种子费)+机械使用费
其他直接费=基本直接费x其他直接费费率
2、间接费=直接费X间接费费率
3、企业利润=(直接费+间接费)x企业利润率
4、税金=(直接费+间接费+企业利润)x税率
二、取费标准

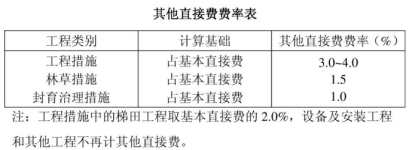

(一)其他直接费
包括冬雨季施工增加费、夜间施工增加费、临时设施费及其他等。
1、冬雨季施工增加费
指在冬雨季施工期间为保证工程质量所需增加的费用。包括增加施工工序,增设防雨、保温、排水等设施增耗的动力、燃料、材料以及因人工、机械效率降低而增加的费用。
2、夜间施工增加费
指施工场地和公用施工道路的照明费用。
3、临时设施费
指施工企业为进行建筑及安装工程施工所必需的但又未被列入临时工程的临时设施的建设、维修、拆除、摊销等费用。
4、其他
指施工工具用具使用费、工程项目及设备仪表移交生产前的维护费、工程质量检测费、工程定位复测及施工控制网测设费、工程点交费、竣工场地清理费等。

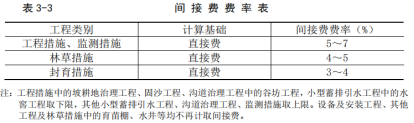

(二)间接费
间接费是指施工企业为完成建筑及安装工程施工而组织施工生产与进行经营管理所发生的各项费用,由规费和企业管理费组成。

(三)利润
指按规定应计入建筑及安装工程费的利润,按项目划分中措施分类分别计算。
1、工程措施、监测措施:利润按直接费与间接费之和的 3~5%计算。按指标计算的设备及安装工程、其他工程等不计利润。
2、林草措施:利润按直接费与间接费之和的 3~5%计算。按指标计算的育苗棚、水井等不计利润。
3、封育措施:利润按直接费与间接费之和的 1~2%计算。按指标计算的辅助设施不计利润。
(四)税金
指按规定应计入建筑及安装工程费的增值税销项税额。
1、工程措施、监测措施:税金按直接费、间接费、利润、材料补差之和的9%计算,按指标计算的设备及安装工程、其他工程等不计税金。
2、林草措施:税金按直接费、间接费、利润、材料补差之和的 9%计算,按指标计算的育苗棚、水井等不计税金。
